Dominion公司计划于2027年底完成弗吉尼亚州海上风电场项目

3 八月 2026

Dominion Energy 更新了其 2.6 吉瓦弗吉尼亚沿海海上风电 (CVOW) 项目的建设进度计划,预计第 176 台也是最后一台风力涡轮机将于 2027 年底安装完毕,同时报告称截至 7 月 31 日,该项目已完成约 81%。

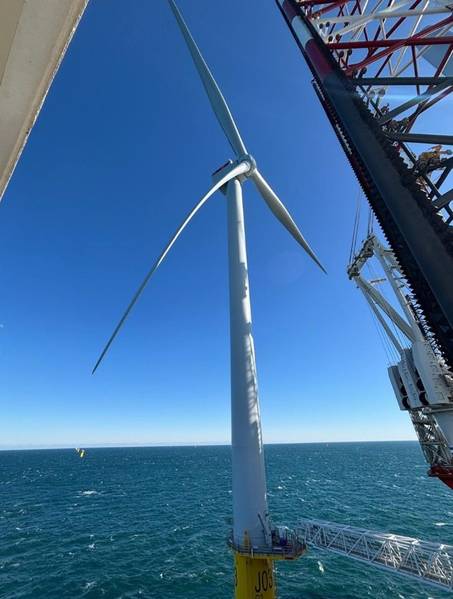

项目主要部分的建设工作持续推进。目前,176根单桩和176个过渡段均已安装完毕,31台风力发电机组已竣工,第32台发电机组的安装工作正在进行中。

制造工作也接近尾声,所有机舱、约99%的塔筒和85%的叶片均已完成生产。据Dominion Energy公司称,剩余的塔筒预计将在未来几天内完成,最后的叶片将于10月份完成。

第一座和第二座海上变电站已完成调试,而第三座也是最后一座海上变电站预计将于 2026 年底达到调试阶段。一旦完成调试,该项目约一半的投资(不包括网络升级成本)将投入使用。

修订后的安装计划增加了应对天气、船舶维护、装载作业和延长顶升作业等突发情况的应急预案。Dominion公司指出,在过去26次安装中,除装载、运输、天气、维护和其他因素外,涡轮机的基本安装速度一直保持在每台约两天。

现在的工作重点将是完成冲刷防护、阵列间电缆安装、剩余的风力涡轮机安装和输电相关活动。

该项目于2026年3月开始向弗吉尼亚州电网输送电力,标志着这座即将成为美国最大海上风电项目首次投入运营。当时,Dominion公司表示该项目已完成约71%。

待全部176台西门子歌美飒14兆瓦风力发电机组投入运营后,该项目预计将产生足够的电力,为约66万户家庭供电。安装工作由“卡律布狄斯”号负责,这是美国第一艘符合《琼斯法案》规定的风力发电机组安装船。
