中国三峡工程首批青州五期和七期风力发电机组并网

• 30 九月 2026

中国三峡集团已将其阳江青州五期和七期海上风电项目的首批风机并入电网,实现了从位于广东省近海的该项目输送清洁能源。

该连接采用±500千伏直流输电系统,从中国大陆离岸约70公里处输送电力。

该项目包含 163 台涡轮机,每台涡轮机的额定功率均超过 12 兆瓦,使该项目的总装机容量超过 1.95 吉瓦。

涡轮机产生的电力通过 30 组 66 kV 海底阵列电缆收集,并输送到海上换流站,在那里将 66 kV 交流电升压并转换为 ±500 kV 直流电,以便输送到岸上。

该系统使用两条直流海底电缆形成一个单一的输电线路,每小时可输送高达 200 万千瓦时的电力。

中国三峡集团称该项目是全球首个海上风电柔性直流输电一体化项目,并表示其输电系统拥有全球同类型系统中最高的电压等级和最大的输电容量。该项目还采用了该公司所称的全球首条用于海上风电的±500千伏直流海底电缆。

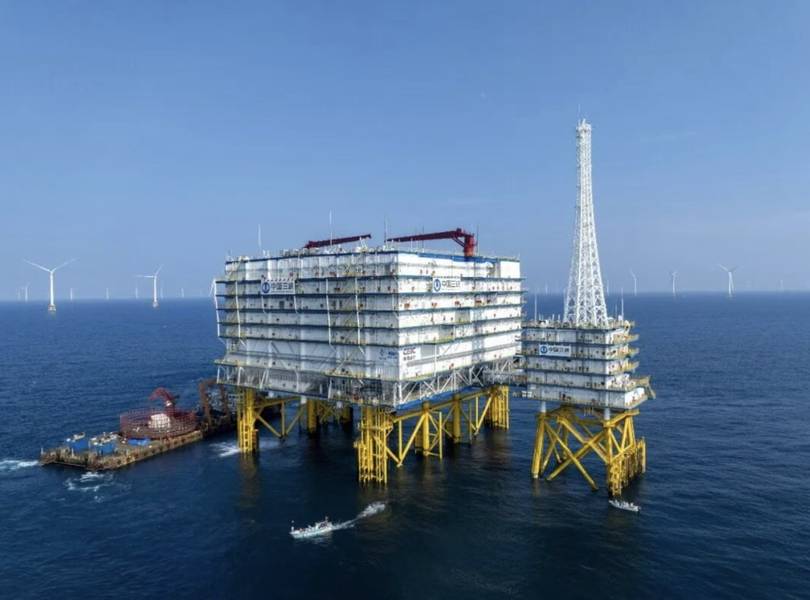

这座被称为“海洋之心”的海上换流站重达 25,000 吨,由于其重量超过了国内海上起重船的起重能力,因此采用浮吊法进行安装。

该项目的首台涡轮机于2025年5月开始安装,全部163台涡轮机在14个月内安装完毕。在建设高峰期,11艘大型船舶同时作业,单月内最多安装了23台额定功率为12兆瓦或以上的涡轮机。

该阵列网络还包括三峡引线,这是一个16兆瓦的漂浮式海上风电平台,通过国产66千伏动态海底电缆连接。

在并网之前,±500 kV 直流海底电缆进行了耐压测试,两条电缆均达到了要求的电压等级,其电气参数也符合规范。
